Ile po wylaniu chudziaka można murować? Konkretne dni i zasady
Po wylaniu chudziaka pod dom jednorodzinny bezpieczne murowanie ścian można rozpocząć najwcześniej po 7 dniach w standardowych warunkach letnich, a w praktyce ekipy murarskie wchodzą na podkład dopiero między 10. a 14. dniem. Tyle mówi norma PN-EN 206 w kontekście klasy C8/10, ale prawdziwa odpowiedź zależy od temperatury, grubości warstwy i sposobu pielęgnacji betonu. Zbyt wczesne obciążenie świeżego podkładu kończy się rysami na ścianach, nierównomiernym osiadaniem i kosztownymi naprawami, które potrafią pochłonąć kilkanaście tysięcy złotych. Poniżej znajdziesz konkretne terminy, procedurę sprawdzania gotowości i listę błędów, za które na budowie płaci się najczęściej.

- Chudziak czas schnięcia w zależności od pogody
- Chudziak pielęgnacja betonu przez pierwsze 7 dni
- Jak sprawdzić czy chudziak jest gotowy do murowania
- Najczęstsze błędy przy murowaniu na świeżym chudziaku
- Chudziak skład i proporcje mieszanki
- Checklista do wydruku przed rozpoczęciem murowania
Chudziak czas schnięcia w zależności od pogody

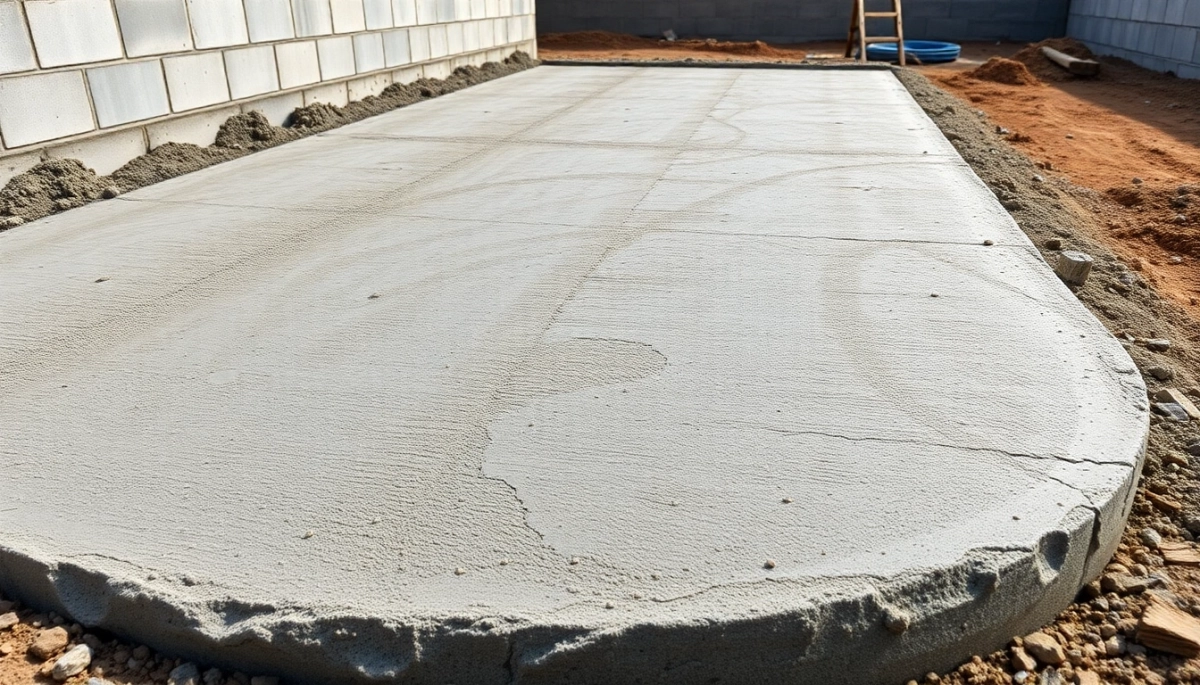

Chudziak to podkład betonowy klasy C8/10 (dawniej B10) wylewany bezpośrednio na zagęszczonym podłożu z piasku i żwiru. Jego zadaniem jest wyrównanie terenu pod płytę lub ławy fundamentowe oraz odcięcie kapilarnego podciągania wody gruntowej do murów. Beton tej klasy nie pełni funkcji nośnej, ale musi osiągnąć wystarczającą wytrzymałość, żeby utrzymać ciężar świeżej zaprawy, bloczków i ekipy.
Czas wiązania cementu portlandzkiego zależy od temperatury otoczenia w sposób niemal liniowy. W laboratorium przy 20°C beton C8/10 osiąga około 50% wytrzymałości projektowej po 3 dniach, 65% po tygodniu i pełne 100% po 28 dniach. Na budowie te wartości przesuwają się, bo dochodzi parowanie, wiatr i nierównomierne nasłonecznienie, ale proporcje zostają zachowane.
| Warunki pogodowe | Min. czas przed murowaniem | Optymalny czas | Dodatkowe działania |
|---|---|---|---|
| Lato 20-30°C | 5-7 dni | 10-14 dni | zraszanie 2× dziennie |
| Wiosna / jesień 10-15°C | 7-14 dni | 21 dni | folia PE, kontrola wilgotności |
| Chłody 5-10°C | 14-21 dni | 28 dni | unikać temp. |
| Zima | nie wylewać | 28+ dni lub przerwa do wiosny | domieszki mrozoodporne |
W sezonie grzewczym, gdy temperatura spada poniżej 5°C, hydratacja cementu praktycznie się zatrzymuje, a woda w mieszance zaczyna zamarzać i rozsadza strukturę od środka. Norma PN-B-06265 dopuszcza betonowanie w obniżonych temperaturach wyłącznie z użyciem domieszek przyspieszających wiązanie i osłon termicznych. Bez tych środków wylewanie chudziaka zimą to hazard, którego skutki widać dopiero wiosną.
Przy temperaturze 25-30°C latem proces przyspiesza, ale rośnie też ryzyko spękania powierzchniowego. Beton traci wodę szybciej, niż zdąży się związać, tworząc mikropęknięcia skurczowe na głębokości 2-5 mm. Dlatego tak ważne staje się zraszanie i przykrywanie folią, które ograniczają odparowanie i pozwalają cementowi dokończyć hydratację w stabilnych warunkach.
Prosty kalkulator pogodowy
Odczytaj średnią temperaturę dobową z prognozy na 7 dni po wylaniu. Poniżej 10°C mnożysz czas minimum razy 2. Pomiędzy 10 a 20°C trzymasz się 7-10 dni. Powyżej 20°C możesz schodzić do 5 dni, ale pod warunkiem stałego zraszania.
Chudziak pielęgnacja betonu przez pierwsze 7 dni
Pielęgnacja chudziaka zaczyna się w momencie, gdy beton zaczyna matowieć i nie przyjmuje już wody na powierzchni, zwykle po 3-6 godzinach od wylania. Pierwsze siedem dni decyduje o tym, czy podkład osiągnie zakładaną wytrzymałość, czy zacznie się kruszyć pod naciskiem palety z bloczkami.
Siedmiodniowy harmonogram pielęgnacji
- Dzień 1 (0-24 h): zraszanie co 2-3 godziny w dzień, przykrycie folią PE na noc.
- Dzień 2-3: zraszanie rano i wieczorem, utrzymanie stałej wilgotności.
- Dzień 4-5: kontrolne sprawdzenie twardości, zraszanie raz dziennie.
- Dzień 6-7: test śrubokrętem i folią, decyzja o dopuszczeniu ruchu pieszego.
Zraszanie ma sens fizyczny: woda potrzebna jest do reakcji hydratacji, czyli wiązania cementu z kruszywem. Gdy odparuje za szybko, reakcja zatrzymuje się nieodwracalnie, nawet jeśli później polejemy beton ponownie. Dlatego folia polietylenowa sprawdza się lepiej niż polewanie strumieniem wody w upalne południe, bo utrzymuje wilgoć równomiernie i chroni przed nagłym skokiem temperatury.
W bezdeszczową pogodę chudziak potrzebuje minimum 5 litrów wody na metr kwadratowy dziennie przez cały tydzień. W praktyce oznacza to około 7-8 minut zraszania wężem ogrodowym z dyszą rozpylającą, dwa razy na dobę. Przy 50 m² podkładu to mniej więcej 350 litrów wody dziennie, wartość, którą łatwo zmierzyć i skontrolować na budowie.
Trzy błędy, które kosztują najwięcej
Wylewanie w pełnym słońcu bez osłony powoduje błyskawiczne odparowanie wody zarobowej i pęknięcia skurczowe w ciągu 24 godzin. Brak zraszania w weekend przerywa hydratację i obniża wytrzymałość końcową o 20-30%. Pozostawienie chudziaka bez folii w nocy przy temperaturze bliskiej 0°C kończy się łuszczeniem powierzchni i koniecznością skuwania.
Jak sprawdzić czy chudziak jest gotowy do murowania
Żaden kierownik budowy nie powinien dopuścić ekipy murarskiej na podkład opierając się wyłącznie na kalendarzu. Gotowość chudziaka do obciążenia sprawdza się trzema metodami, od najprostszej do najbardziej wiarygodnej, a norma PN-EN 13670 zaleca ich łączenie.
Test foliowy (metoda domowa)
Na powierzchnię betonu kładzie się kwadrat folii PE o boku 50 cm, dociska kamieniami lub deskami i zostawia na 24 godziny. Jeśli po zdjęciu folii widać mokrą, ciemną plamę, beton nadal oddaje wodę i nie jest gotowy. Sucha folia i jasna, niezmieniona powierzchnia oznaczają, że wilgoć z mieszanki została już związana przez hydratację.
Test śrubokrętem
Ostry, płaski śrubokręt wciska się w powierzchnię pod kątem 45° z umiarkowaną siłą. W dojrzałym chudziaku końcówka zostawia zarysowanie, ale nie wnika głębiej niż 2-3 mm. Gdy śrubokręt wchodzi łatwo na 5 mm i więcej, beton nie osiągnął jeszcze wystarczającej twardości i wymaga dalszej pielęgnacji lub dodatkowego czasu.
Pomiar sklerometrem
Sklerometr Schmidta to młotek sprężynowy, który mierzy odbicie od powierzchni betonu i na tej podstawie szacuje wytrzymałość na ściskanie. Dla klasy C8/10 wartość odbicia R powinna wynosić minimum 18-22 po 7 dniach w temperaturze 20°C. Pomiar wymaga kalibracji na próbce referencyjnej i doświadczenia operatora, dlatego w praktyce wykonuje się go przy większych inwestycjach lub gdy inspektor nadzoru tego wymaga.
Minimalna wytrzymałość
Do murowania bloczków o masie do 25 kg/m² wystarcza 4-5 MPa, co w klasie C8/10 osiąga się zwykle po 7-10 dniach w lecie. Cięższe bloczki silikatowe lub pełna ceramika wymagają 6-7 MPa, czyli minimum 14 dni pielęgnacji.
Dopuszczalne obciążenie
Ruch pieszy bez materiałów po 3 dniach. Palety z bloczkami po 7 dniach w lecie i 14 dniach wiosną. Rozstaw rusztowań z pełnym obciążeniem dopiero po 21 dniach od wylania.
Najczęściej stosowaną procedurą na budowach jednorodzinnych pozostaje połączenie testu foliowego z próbą śrubokręta. Gdy oba dają wynik pozytywny po 7-10 dniach, kierownik wpisuje do dziennika budowy adnotację o dopuszczeniu podkładu pod murowanie. Brak takiego wpisu to sygnał ostrzegawczy dla inwestora.
Najczęstsze błędy przy murowaniu na świeżym chudziaku
Pośpiech na budowie generuje konkretne, mierzalne straty. Poniższe sytuacje pojawiają się na polskich placach budowy co sezon i niemal zawsze kończą się albo koniecznością skuwania fragmentu podkładu, albo reklamacją wobec wykonawcy.
Murowanie po 2-3 dniach
Ekipa, która wchodzi na chudziak po dwóch dniach od wylania, wciska bloczki w beton o wytrzymałości 1-2 MPa. Pod ich ciężarem powierzchnia odkształca się nierównomiernie, tworząc mikrouskoki o 2-4 mm. Po kilku tygodniach efekty przenoszą się na ściany jako rysy na spoinach i pęknięcia w narożnikach okien. Naprawa wymaga ściągnięcia fragmentów muru i wylania nowego podkładu, co przy 50 m² kosztuje 4000-6000 zł.
Brak dylatacji obwodowej
Chudziak pracuje termicznie, rozszerza się i kurczy w rytmie temperatury zewnętrznej. Bez paska dylatacyjnego z XPS lub folii PE grubości 5-10 mm na styku z ławami fundamentowymi naprężenia przenoszą się bezpośrednio na mury. Po roku eksploatacji rysy pojawiają się wzdłuż obwodu budynku, najczęściej w narożnikach i przy otworach okiennych.
Wylewanie chudziaka w trakcie opadu
Deszcz padający na świeżo wylaną mieszankę rozcieńcza wodę zarobową na powierzchni i wypłukuje drobne frakcje cementu. Efektem jest warstwa słabsza o 30-40% od reszty podkładu, o grubości 1-3 cm, która przy obciążeniu kruszy się i pyli. W skrajnych przypadkach trzeba skuwać wierzchnie 5 cm i wylewać ponownie, co opóźnia budowę o 7-14 dni.
Kiedy nie stosować chudziaka bez dodatków
Na gruntach pęczniejących (iły, gliny) chudziak bez domieszek hydrofobowych wchłania wodę i przekazuje ją do ław. W takich warunkach konieczna jest warstwa papy lub folii kubełkowej między chudziakiem a murem, a sam chudziak wylewa się z dodatkiem uszczelniacza.
Chudziak skład i proporcje mieszanki
Receptura betonu C8/10 przewiduje 200-250 kg cementu portlandzkiego CEM I 32,5 na metr sześcienny mieszanki. Stosunek wodno-cementowy nie powinien przekraczać 0,6, co przy tej klasie oznacza maksymalnie 150 litrów wody na 250 kg cementu. Kruszywo stanowi mieszanka piasku 0-2 mm i żwiru 2-16 mm w proporcji zwykle 40:60, dobrana tak, aby uzyskać jak najmniejszą ilość pustek powietrznych.
Na budowie jednorodzinnej chudziak zamawia się najczęściej z betonowozu jako gotową mieszankę, co kosztuje 280-340 zł za metr sześcienny z transportem do 30 km. Przy powierzchni 80 m² i grubości 10 cm zużycie wynosi 8 m³, czyli około 2300-2700 zł. Samodzielne mieszanie w betoniarce bywa tańsze o 15-20%, ale wymaga dokładnego dozowania składników i kontroli konsystencji stożkiem Abramsa (opad 8-12 cm).
| Składnik | Proporcja na 1 m³ | Koszt orientacyjny |
|---|---|---|
| Cement CEM I 32,5 | 225 kg | 90-110 zł |
| Piasek 0-2 mm | 680 kg | 35-50 zł |
| Żwir 2-16 mm | 1020 kg | 55-75 zł |
| Woda | 135 l | - |
Gotowa mieszanka z wytwórni zawiera już odpowiednie proporcje i domieszki uplastyczniające, co gwarantuje zgodność z normą. W przypadku mieszania na miejscu warto zamówić badanie konsystencji i wytrzymałości w laboratorium, szczególnie gdy chudziak stanowi podłoże pod płytę fundamentową z ogrzewaniem podłogowym, gdzie tolerancja odchyleń jest niewielka.
Checklista do wydruku przed rozpoczęciem murowania
- Minął wymagany czas od wylania (7 dni latem, 14 dni wiosną/jesienią).
- Test foliowy wypadł pozytywnie: brak mokrej plamy po 24 h.
- Śrubokręt nie wnika w powierzchnię głębiej niż 3 mm.
- Chudziak ma jednolity kolor, bez jasnych plam i wykwitów.
- Powierzchnia jest równa, bez zagłębień i spękań skurczowych.
- Zmierzona temperatura powietrza w dniu murowania powyżej 5°C.
- Wykonano dylatację obwodową z XPS lub folii PE.
- Kierownik budowy wpisał dopuszczenie do dziennika budowy.
Odpowiedź na pytanie, ile po wylaniu chudziaka można murować, sprowadza się do trzech liczb: 7 dni w lecie, 14 dni wiosną i jesienią, 28 dni w chłodne dni. Każda z nich obowiązuje pod warunkiem właściwej pielęgnacji, regularnego zraszania i pozytywnego wyniku testu foliowego. Pośpiech na tym etapie kosztuje kilka tysięcy złotych, a cierpliwość pozwala murować spokojnie na podkładzie, który wytrzyma dekady bez rys i napraw.
