Stan surowy zamknięty a instalacje – co dokładnie wchodzi w zakres?

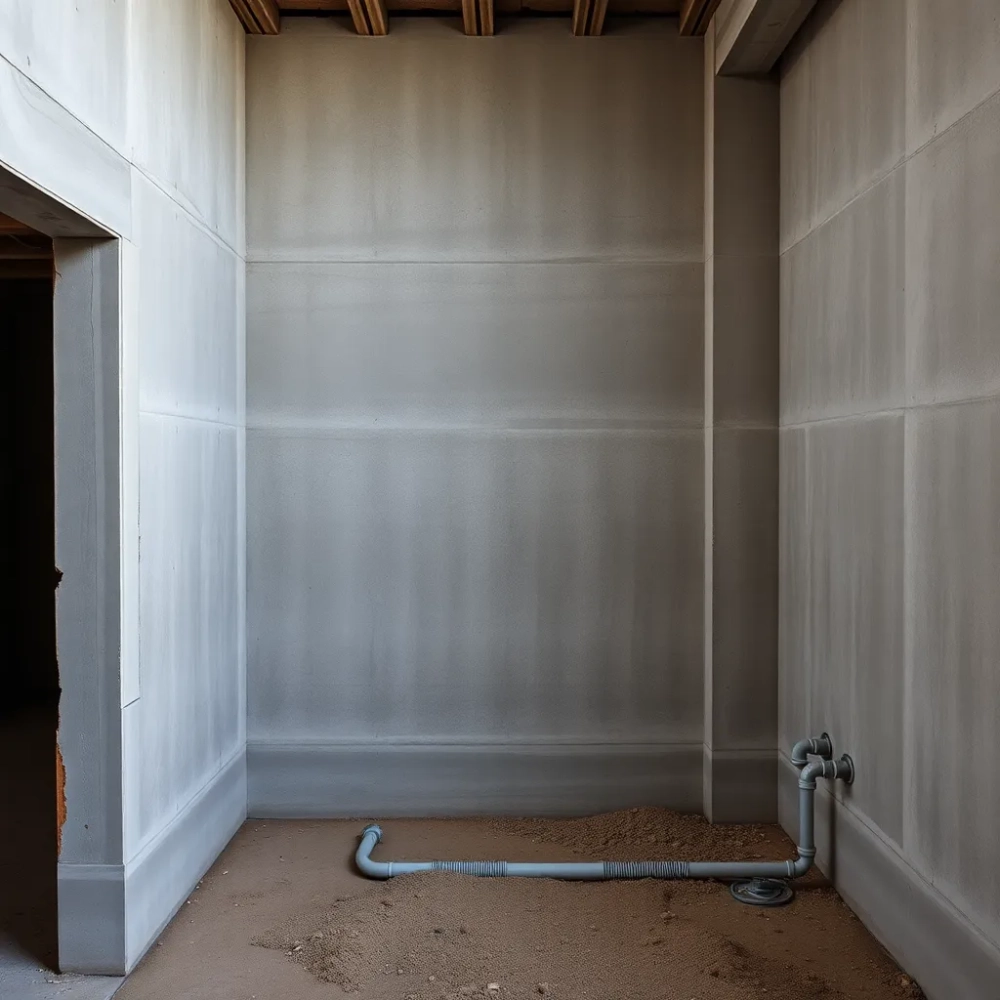

Zamknięta bryła budynku stoi, dach jest na miejscu, okna i drzwi osadzone, a Ty wchodzisz do środka i patrzysz na gołe ściany, brak gniazdek, brak rur, puste wnęki. To moment, w którym zadajesz sobie pytanie: czy stan surowy zamknięty obejmuje instalacje, czy raczej stoi się z gołą bryłą czekającą na następne ekipy? Krótka odpowiedź brzmi: nie, stan surowy zamknięty nie obejmuje instalacji wewnętrznych, a wykonanie elektryki, wod-kanu i centralnego ogrzewania następuje dopiero na kolejnym etapie, zwanym stanem deweloperskim lub wykończeniowym. W tym artykule rozkładam temat na praktyczne elementy: zakres stanu surowego zamkniętego, kolejność prac, realne koszty i pułapki, w które wpadają inwestorzy działający na podstawie intuicji zamiast na podstawie harmonogramu.

- Stan surowy zamknięty a deweloperski kluczowe różnice
- Kiedy dokładnie montować instalacje elektryczne i wod-kan?
- Koszty instalacji po stanie surowym zamkniętym na co uważać?
- Sekcja sprzedażowa
Stan surowy zamknięty a deweloperski kluczowe różnice
Stan surowy zamknięty (SSZ) oznacza budynek z gotową konstrukcją, zadaszeniem, stolarką okienną i drzwiową oraz zabezpieczonymi przejściami przez przegrody. Nie ma w nim jeszcze żadnych instalacji wewnętrznych, tynków ani posadzek, ponieważ wszystkie te prace wykonywane są później, po zamknięciu bryły i sprawdzeniu jej szczelności.
Stan deweloperski idzie o krok dalej. Obejmuje on rozprowadzone instalacje, wylewki, tynki wewnętrzne oraz przygotowane podłoża pod malowanie lub układanie płytek. To swoiste „puste mieszkanie", do którego właściciel wprowadza się z własnymi meblami i decyzjami wykończeniowymi.
Różnica między tymi dwoma etapami jest nie tylko kosmetyczna, ale też finansowa. Instalacje pochłaniają od 15 do 20% całkowitego budżetu inwestycji, a błędy w ich rozplanowaniu na etapie SSZ generują kosztowne przeróbki w postaci kucia świeżych tynków.
Etap „pod klucz" zamyka proces. Dom wyposażony jest w kompletne instalacje, wykończone podłogi, pomalowane ściany, działające ogrzewanie i często zabudowę łazienkową. Cena metra kwadratowego rośnie skokowo, ponieważ wykonawca przejmuje pełną odpowiedzialność za efekt końcowy.
SSZ co jest gotowe
Fundamenty, ściany nośne i działowe, stropy, dach z pokryciem, rynny, okna, drzwi zewnętrzne, brama garażowa, kominy. Ewentualnie przyłącza mediów doprowadzone do budynku.
SSZ czego brakuje
Instalacji elektrycznej, wodno-kanalizacyjnej, centralnego ogrzewania, wentylacji mechanicznej z rekuperacją, tynków, wylewek, ocieplenia podłogi, wykończenia ścian i sufitów.
| Etap | Co obejmuje | Orientacyjny koszt za m² |
|---|---|---|
| Stan surowy otwarty (SSO) | Fundamenty, ściany, stropy, konstrukcja dachu | 2 200 2 800 zł |
| Stan surowy zamknięty (SSZ) | SSO + dach, okna, drzwi, brama garażowa | 3 400 4 200 zł |
| Stan deweloperski | SSZ + instalacje, tynki, wylewki, ocieplenia | 4 800 5 600 zł |
| Pod klucz | Deweloperski + pełne wykończenie | 6 500 8 500 zł |
Wyjątki, które warto znać
Choć instalacje wewnętrzne nie wchodzą w zakres SSZ, istnieją elementy graniczne, które potrafią zaskoczyć niedoświadczonego inwestora. Przyłącza mediów: woda, kanalizacja sanitarna, gaz i energia elektryczna, są doprowadzane do granicy działki i wprowadzane do budynku, ponieważ bez nich nie da się prowadzić dalszych prac w bezpiecznych warunkach.
Również przepusty przez ściany i stropy, tak zwane tuleje ochronne na rury i kable, wykonywane są podczas wznoszenia bryły, żeby później nie kuć gotowych przegród. To logiczne następstwo fizyki budowli: łatwiej zaprojektować otwór w świeżym betonie niż wycinać go w stwardniałej konstrukcji.
Kolejnym elementem, który pojawia się już na etapie SSZ, jest instalacja odgromowa. Jej zwody i przewody mocowane są do komina i kalenicy przed założeniem pokrycia dachowego, ponieważ późniejszy montaż wymagałby demontażu części dachu.
Kiedy dokładnie montować instalacje elektryczne i wod-kan?
Instalacje wewnętrzne wykonuje się po osiągnięciu stanu surowego zamkniętego, ale przed tynkowaniem. To zasada wynikająca z prostego faktu: przewody elektryczne i rury prowadzone są w bruzdach ściennych, w podłodze na warstwie izolacji lub w sufitach podwieszanych, więc muszą być ułożone zanim powierzchnie zostaną wykończone.
Najpierw powstaje projekt instalacji, który obejmuje rozmieszczenie gniazdek, włączników, punktów oświetleniowych, tras kablowych, lokalizacji rozdzielni oraz przebiegu rur wod-kan i grzewczych. Na tym etapie warto konsultować się z przyszłym użytkownikiem, ponieważ przesunięcie gniazdka o 30 cm po tynkowaniu oznacza kucie świeżej ściany.
Po zatwierdzeniu projektu ekipa elektryczna wykonuje trasy kablowe, mocuje puszki i rozdzielnie, a hydraulik prowadzi rury. Równolegle montowane są przewody klimatyzacji, rury instalacji solarnej lub pompy ciepła, jeśli takie rozwiązania przewidziano w projekcie domu.
Dopiero po próbach szczelności instalacji wodnej i odbiorze robót elektrycznych przychodzi czas na tynkowanie. Tynk pokrywa bruzdy, chroni przewody i tworzy gładkie podłoże pod malowanie. Następnie wykonuje się wylewki, które zakrywają rury prowadzone w podłodze.
Przed tynkowaniem warto wykonać dokumentację fotograficzną wszystkich tras kablowych i rurowych. Za kilka lat, gdy zechcesz powiesić szafkę lub wiercić w ścianie, te zdjęcia oszczędzą Ci godziny szukania przewodów detektorem.
Harmonogram krok po kroku
- SSZ zakończony bryła zamknięta, dach gotowy, okna osadzone, brama zamontowana.
- Projekt instalacji 2 do 4 tygodni na uzgodnienia z wykonawcą i inwestorem.
- Kucie bruzd 3 do 7 dni w zależności od metrażu i materiału ścian.
- Montaż instalacji 7 do 14 dni dla domu 120 m².
- Próby szczelności i odbiory 2 do 3 dni.
- Tynkowanie 2 do 3 tygodni.
- Wylewki tydzień na wykonanie, 2 do 3 tygodni schnięcia.
- Stan deweloperski dom gotowy do dalszego wykończenia.
Całość od zamknięcia bryły do uzyskania stanu deweloperskiego zajmuje zwykle od 8 do 14 tygodni, w zależności od dostępności ekip, pogody i złożoności projektu instalacji. W domach z wentylacją mechaniczną z rekuperacją lub rozbudowaną automatyką smart home czas ten wydłuża się nawet do 18 tygodni.
Koszty instalacji po stanie surowym zamkniętym na co uważać?
Instalacje to drugi największy składnik kosztów budowy po samym stanie surowym. W typowym domu jednorodzinnym o powierzchni 120 m² ich wykonanie pochłania od 90 do 150 tysięcy złotych, a w przypadku pomp ciepła, rekuperacji i rozbudowanej automatyki kwota ta rośnie do 200 tysięcy złotych.
Największą pozycję stanowi zwykle ogrzewanie, szczególnie gdy inwestor decyduje się na pompę ciepła kosztującą od 45 do 70 tysięcy złotych za samo urządzenie plus 15 do 25 tysięcy za montaż dolnego źródła. Tańszą alternatywą jest kocioł gazowy kondensacyjny w przedziale 12 do 25 tysięcy złotych z instalacją, ale wymaga przyłącza gazowego, które samo w sobie kosztuje od 4 do 8 tysięcy złotych.
| Instalacja | Orientacyjny koszt za m² | Co składa się na cenę |
|---|---|---|
| Elektryka | 120 180 zł | Kable, puszki, rozdzielnia, osprzęt, robocizna |
| Wod-kan | 80 130 zł | Rury, zawory, izolacja, punkty poboru, montaż |
| Centralne ogrzewanie | 90 200 zł | Grzejniki lub ogrzewanie podłogowe, rury, źródło ciepła |
| Wentylacja mechaniczna z rekuperatorem | 100 180 zł | Anemostaty, kanały, rekuperator, automatyka |
| Klimatyzacja | 60 120 zł | Jednostki zewnętrzne i wewnętrzne, instalacja freonowa |
Wycena instalacji zależy od trzech czynników: liczby punktów końcowych, długości tras oraz materiału ścian. Beton komórkowy pozwala szybko wykuć bruzdy, ale cegła pełna lub silikaty wymagają diamentowego cięcia, co podnosi koszt robocizny o 20 do 40%.
Uwaga na wyceny ryczałtowe bez szczegółowego zakresu. Wykonawca, który oferuje „instalację elektryczną za 80 zł za metr", zwykle zakłada minimalną liczbę gniazdek i włączników. Gdy doliczysz brakujące punkty, cena rośnie o 30 do 50% względem pierwotnej oferty.
Formalności po stanie surowym zamkniętym
Przejście z SSZ do kolejnych etapów nie wymaga osobnego pozwolenia na budowę, ponieważ cały proces realizowany jest w ramach jednej decyzji administracyjnej. Obowiązkiem inwestora pozostaje prowadzenie dziennika budowy, a kierownik budowy odpowiada za zgodność prac z projektem.
Zmiany w projekcie po zamknięciu bryły są dopuszczalne, ale muszą być zgłoszone kierownikowi budowy i wpisane do dziennika. Niektóre modyfikacje, takie jak zmiana lokalizacji ścian działowych czy przesunięcie punktów instalacyjnych, wymagają jedynie wpisu i rysunku zamiennego. Inne, jak zmiana kąta nachylenia dachu czy nośności stropu, wymagają ponownego uzgodnienia z projektantem.
Warto wiedzieć, że od 2020 roku obowiązuje w Polsce uproszczona procedura dla domów do 70 m² powierzchni zabudowy, ale wciąż nie zwalnia ona z obowiązku zatrudnienia kierownika budowy przy budynkach powyżej tej powierzchni lub z więcej niż jedną kondygnacją.
Najczęstsze błędy inwestorów na etapie SSZ
Brak planu instalacji przed zamknięciem bryły to klasyczny błąd, który kosztuje tysiące złotych. Inwestorzy decydują się na lokalizację gniazdek dopiero w stanie deweloperskim, kucie świeżych tynków staje się wtedy koniecznością, a kurz i bałagan towarzyszą każdej zmianie.
Mylne rozumienie pojęcia „pod klucz" to drugi częsty grzech. Inwestorzy sądzą, że kupując dom pod klucz, otrzymują gotowe do zamieszkania wnętrze, tymczasem standardowa definicja obejmuje jedynie wykończenie podstawowe bez mebli, sprzętu AGD i elementów dekoracyjnych.
Oszczędzanie na stolarce okiennej w SSZ to pozorna oszczędność. Okna o współczynniku przenikania ciepła powyżej 1,1 W/(m²·K) generują straty ciepła rzędu 800 do 1200 kWh rocznie w typowym domu, co przekłada się na kilkaset złotych dodatkowych kosztów ogrzewania w każdym sezonie grzewczym.
Rezygnacja z wentylacji mechanicznej z rekuperacją na etapie SSZ to decyzja trudna do odwrócenia. Kanały wentylacyjne prowadzone są w sufitach podwieszanych, w ścianach lub w warstwie izolacji stropu, a ich późniejsze dodanie wymaga ingerencji w wykończone wnętrza.
Brak dokumentacji powykonawczej i fotografii tras kablowych utrudnia wszelkie późniejsze prace. Wiercenie w ścianie bez informacji o przebiegu kabli grozi porażeniem prądem, a szukanie rury wod-kan w wylewce kończy się kuciem podłogi.
Wybór najtańszej ekipy bez sprawdzenia referencji to prosta droga do fuszerki. Instalacje wykonane niechlujnie, z użyciem tanich materiałów bez certyfikatów, mogą generować problemy przez lata, od cieknących rur po iskrzące gniazdka.
Przed podpisaniem umowy z ekipą instalacyjną poproś o referencje z ostatnich dwóch lat i obejrzyj przynajmniej jedną zakończoną realizację. Fachowiec, który nie ma się czym pochwalić, zwykle nie ma też doświadczenia.
Checklista odbioru stanu surowego zamkniętego
- Fundamenty suche, bez widocznych zacieków i wykwitów
- Ściany równe, piony i poziomy zgodne z tolerancją 10 mm na 3 m
- Strop bez rys i ugięć widocznych gołym okiem
- Dach szczelny, pokrycie kompletne, obróbki kominowe wykonane
- Rynny i rury spustowe zamontowane, odpływy drożne
- Okna i drzwi osadzone, uszczelnione, otwierają się bez oporu
- Brama garażowa działa płynnie, napęd przetestowany
- Kominy prawidłowo wyprowadzone ponad dach, z wkładami tam, gdzie wymaga tego projekt
- Instalacja odgromowa kompletna, zwody połączone z przewodem odprowadzającym
- Przyłącza mediów doprowadzone do budynku, zakończone zaworami lub złączami
- Przepusty przez ściany i stropy wykonane w miejscach wskazanych w projekcie
- Teren uporządkowany, wywóz gruzu zakończony
